Bác thông tin xả nước hồ thủy lợi để thi công dự án điện mặt trời

0:00 / 0:00
0:00
(Ngày Nay) -  Công ty khai thác công trình Thủy lợi Ninh Thuận khẳng định không xả nước cho dự án điện mặt trời trong lòng hồ thi công.
Lãnh đạo Công ty khai thác công trình thủy lợi kiểm tra việc xả nước tại hồ Sông Biêu. Ảnh: Tuấn Kiệt/Zing
Lãnh đạo Công ty khai thác công trình thủy lợi kiểm tra việc xả nước tại hồ Sông Biêu. Ảnh: Tuấn Kiệt/Zing

Ngày 30/12, ông Nguyễn Công Xưng, Chủ tịch Công ty TNHH Một thành viên khai thác công trình Thủy lợi Ninh Thuận, khẳng định không có việc xả nước hồ Sông Biêu để phục vụ thi công dự án điện mặt trời.

Ông Xưng cho biết công ty nhận được phản ánh về việc xả nước một số hồ thủy lợi để phục vụ cho việc thi công dự án điện mặt trời trong lòng hồ, trong đó có hồ Sông Biêu tại xã Nhị Hà, huyện Thuận Nam.

"Qua kiểm tra thực tế, công ty khẳng định không có việc xả nước hồ Sông Biêu cho dự án điện mặt trời thi công", ông Xưng nói.

Bác thông tin xả nước hồ thủy lợi để thi công dự án điện mặt trời ảnh 1

Lãnh đạo Công ty khai thác công trình thủy lợi kiểm tra việc xả nước tại hồ Sông Biêu. Ảnh: Tuấn Kiệt/Zing

Chủ tịch Công ty khai thác công trình Thủy lợi Ninh Thuận cho biết sau khi UBND tỉnh Ninh Thuận có quyết định chủ trương đầu tư, nhà đầu tư phối hợp cùng công ty đã xây dựng quy chế phối hợp trong quá trình thi công. Trách nhiệm của từng đơn vị đã được quy định rõ.

Ông Nguyễn Vĩnh Phúc, Trưởng trạm thủy nông Thuận Nam, cho hay hồ Sông Biêu đã tích được 16 triệu m3 nước, tương đương hơn 60% dung tích thiết kế. Hồ phục vụ nước tưới cho 1.200 ha hoa màu.

Bác thông tin xả nước hồ thủy lợi để thi công dự án điện mặt trời ảnh 2

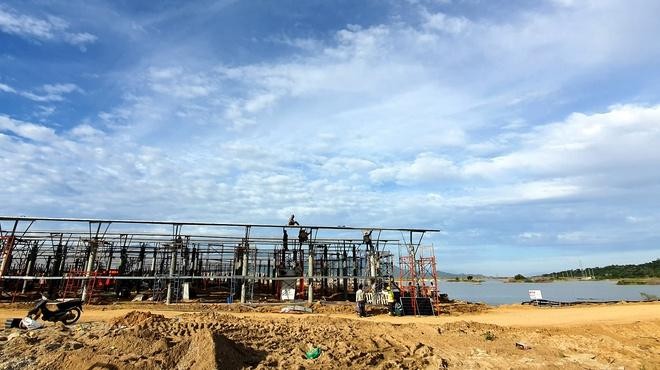

Dự án điện mặt trời trong lòng hồ Sông Biêu. Ảnh: Tuấn Kiệt.

Đơn vị đang xả nước qua 2 họng xả với lưu lượng 60.000 m3 ngày đêm để phục vụ tưới tiêu cho 328 ha hoa màu vụ Đông Xuân của người dân xã Nhị Hà và Phước Hà.

"Hơn nửa tháng xả nước cho bà con tưới vụ Đông Xuân, mực nước trên hồ chỉ hạ khoảng 5 cm", ông Phúc cho hay.

Theo ông Đinh Văn Tạo, Chỉ huy trưởng dự án điện mặt trời Thiên Tân 2, dự án thiết kế các tấm pin cao hơn cao trình của hồ là 2 m. Vì vậy, hồ tích đủ nước cũng không ảnh hưởng đến dự án.

Hiện, dự án chỉ thi công được 50% khối lượng do nước trong hồ dâng cao, vượt sự tính toán của dự án. Đơn vị đang phải tính lại phương án thi công.

"Hồ xả nước thì chúng tôi đã thi công 100% khối lượng. Làm gì có chuyện xả giọt nước nào", ông Tạo nói.

Ông Nguyễn Công Xưng cho biết Ninh Thuận có 21 hồ thủy lợi với sức chứa 194 triệu m3, với tổng diện tích lòng hồ hơn 3.400 ha. Có 6 hồ đang được đầu tư xây dựng các dự án diện mặt trời trong lòng hồ với tổng công suất 390 MW.

Theo Zing
Tổng Bí thư, Chủ tịch nước Tô Lâm chứng kiến lễ trao các văn kiện hợp tác giữa hai nước, trong đó có thỏa thuận giữa các đơn vị của Đại học Quốc gia Hà Nội và các đối tác Nhật Bản. Ảnh: TTXVN
Việt Nam và Nhật Bản ký kết Hiệp định liên Chính phủ về phát triển trường Đại học Việt Nhật
(Ngày Nay) - Trong khuôn khổ chuyến thăm chính thức Nhật Bản của Tổng Bí thư, Chủ tịch nước Tô Lâm, Chính phủ hai nước đã ký kết Hiệp định liên Chính phủ về phát triển Trường Đại học Việt Nhật (VJU). Đây là dấu mốc quan trọng trong hợp tác giáo dục đại học giữa hai quốc gia, thể hiện cam kết đồng hành lâu dài của hai Chính phủ đối với sự phát triển của Trường.
Đại diện Azerbaijan và Việt Nam tại Lễ kỷ niệm 6 năm Ngày Chiến thắng Azerbaijan, do Đại sứ quán Azerbaijan tại Việt Nam tổ chức ngày 5/11/2026 tại Hà Nội.
Ngày Chiến thắng Azerbaijan: Dấu mốc lịch sử và nhịp cầu hữu nghị Việt Nam - Azerbaijan
(Ngày Nay) - Tối 5/11, tại Hà Nội, Đại sứ quán Azerbaijan tổ chức tiệc chiêu đãi nhân dịp Ngày Chiến thắng (8/11). Sự kiện là dịp nhìn lại một dấu mốc quan trọng trong lịch sử hiện đại của Azerbaijan, đồng thời góp phần thúc đẩy giao lưu văn hóa và tăng cường sự gắn kết giữa hai quốc gia.
