Cao ốc Vietcombank Tower ngay trung tâm Sài Gòn sai phạm như thế nào?

(Ngày Nay) -Thanh tra Bộ Xây dựng vừa ban hành kết luận thanh tra liên quan đến dự án cao ốc văn phòng tại số 05 Công trường Mê Linh - hay còn gọi là cao ốc Vietcombank Tower tại trung tâm quận 1, TP.HCM. Dự án được xây dựng trên diện tích khoảng 3.200 m2, gồm 35 tầng và có tổng vốn đầu tư 96,5 triệu USD, trong đó chi phí xây dựng chiếm khoảng 69 triệu USD.

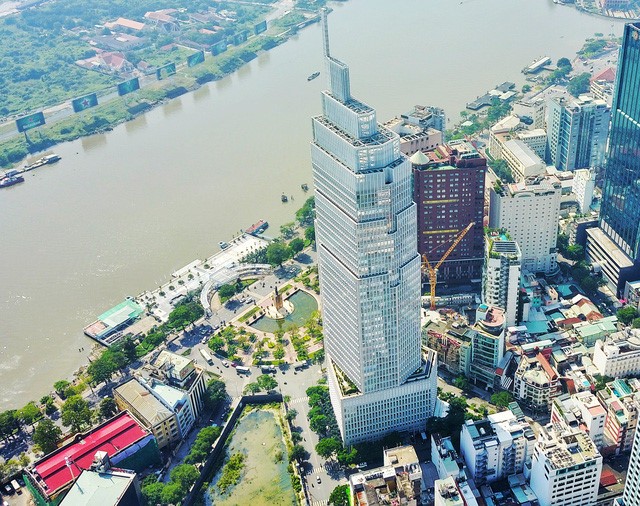

Dự án nằm ngay Bến Bạch Đằng, nơi được xem là trung tâm tài chính sôi động nhất nước.
Dự án nằm ngay Bến Bạch Đằng, nơi được xem là trung tâm tài chính sôi động nhất nước.

Thực hiện Quyết định số 263/QĐ-TTr ngày 16/6/2017 của Chánh Thanh tra Bộ Xây dựng về thanh tra công tác quản lý dự án đầu tư xây dựng của Công ty Liên doanh TNHH Vietcombank - Bonday - Benthanh và dự án đầu tư xây dựng trụ sở Vietcombank Tower tại TP.HCM và một số dự án khác. Từ ngày 22/6/2017 đến hết ngày 23/8/2017, đoàn thanh tra đã tiến hành thanh tra tại liên doanh công ty trên.

Về điều chỉnh thiết kế cơ sở dự án thời kỳ năm 2012

Kết luận Thanh tra của Bộ Xây dựng nêu rõ: Chủ đầu tư phê duyệt điều chỉnh dự án theo Quyết định số 02A/2012/QÐHÐQT nhưng chưa phê duyệt điều chỉnh thiết kế cơ sở, để tình trạng một số hạng mục công trình được cấp phép xây dựng và thi công chưa phù hợp thiết kế cơ sở dự án năm 2010 như: Thay đổi chiều cao tầng, vị trí kho chứa nhiên liệu và phòng bơm dầu tại hầm B1, lỗ thông tầng tại tầng 6, là vi phạm quy định của Luật Xây dựng 16/2003/QH11 và Nghị định số 12/2009/NĐ-CP.

Trách nhiệm thuộc chủ đầu tư dự án thời kỳ năm 2012

Về thực hiện khảo sát, thiết kế và xây dựng công trình. Kết luận của Thanh tra Bộ Xây dựng nêu rõ: Không lập và phê duyệt nhiệm vụ khảo sát xây dựng và phương án khảo sát xây dựng, là vi phạm quy định của Luật Xây dựng số 16/2003/QH11, Nghị định số 209/NĐ-CP và Thông tư số 27/2009/TT-BXD. Trách nhiệm thuộc về chủ đầu tư thời kỳ 2009.

Đối với thiết kế kỹ thuật được phê duyệt tháng 8/2011. Việc không có thuyết minh thiết kế là vi phạm quy định của Nghị định số 209/2004/NĐ-CP và không có kết quả thẩm định thiết kế của chủ đầu tư là vi phạm quy định của Nghị định số 12/2009/NĐ-CP.

Bản vẽ thiết kế của hạng mục kết cấu phần thân thiếu tên, chữ ký chủ trì thiết kế và bản vẽ thiết kế của hạng mục kiến trúc phần thân thiếu tên, chữ ký chủ nhiệm thiết kế là vi phạm quy định của Nghị định số 209/2004/NĐ-CP...

Cũng theo kết luận thanh tra trên, đối với thiết kế bản vẽ thi công được phê duyệt từ tháng 6/2012: Một số bản vẽ thiết kế của hạng mục kết cấu, kiến trúc, phần thân, hệ thống điện, PCCC, điều hòa không khí và thông gió thiếu tên, chữ ký của chủ nhiệm thiết kế, là vi phạm quy định của Nghị định 209/2004/NĐ-CP.

Mẫu dấu phê duyệt của chủ đầu tư trong bản vẽ thiết kế kiến trúc, kết cấu phần thân còn thiếu thông tin về họ tên, chức vụ của người kỳ xác nhận là vi phạm quy định của Thông tư 27/2009/TT-BXD.

Cao ốc Vietcombank Tower ngay trung tâm Sài Gòn sai phạm như thế nào? ảnh 1
Cao ốc Vietcombank Tower ngay trung tâm Sài Gòn sai phạm như thế nào? ảnh 2

Vietcombank Tower là một trong 4 tòa nhà cao nhất TP.HCM hiện nay.

Về việc quản lý hồ sơ chất lượng thi công xây dựng công trình: Không có hồ sơ xuất xứ, chứng nhận chất lượng, chứng nhận hợp quy của một số vật liệu, thiết bị lắp đặt phần ngầm, kết cấu, kiến trúc phần thân và hoàn thiện là vi phạm quy định của Thông tư số 27/2009/TT-BXD; Thông tư số 10/2013/TT-BXD; QCVN 4:2009/BKHCN; QCVN 16-5:2011/BXD; QCVN 7:2011/BKHCN; QCVN 16:2014/BXD...

Một số quyển nhật ký thi công xây dựng của hạng mục kết cấu và cơ điện: không ghi chép danh sách cán bộ kỹ thuật của đơn vị giám sát thi công; không có xác nhận của chủ đầu tư; không đánh số trang; thiếu dấu giáp lai; một số ngày làm việc không ghi chép tình hình công việc trên công trường, là vi phạm quy định của Thông tư số 27/2009/TT-BXD và Thông tư số 10/2013/TT-BXD.

Một số biên bản nghiệm thu công việc xây dựng của hạng mục cọc barrette, tường vây, kết cấu phần ngầm, phần thân và hoàn thiện; Thiếu nội dung kết luận nghiệm thu là vi phạm quy định của Nghị định số 49/2008/NĐ-CP và Thông tư số 10/2013/TT-BXD;

Một số bản vẽ hoàn công của hạng mục kết cấu, kiến trúc và lắp đặt thiết bị không có thông tin về thời gian lập, họ tên chức vụ người đại diện pháp luật của nhà thầu và của đơn vị tư vấn giám sát thi công là vi phạm quy định của Thông tư số 27/2009/TT-BXD và Thông tư số 10/2013/TT-BXD.

Kết luận thanh tra nêu rõ: Trách nhiệm đối với hồ sơ quản lý chất lượng thi công xây dựng thuộc chủ đầu tư, đơn vị tư vấn giám sát thi công và các nhà thầu thi công từng thời kỳ.

Không chỉ vậy, văn bản của Thanh tra Bộ còn cho biết một số cán bộ thiếu chứng chỉ hành nghề giám sát thi công ký xác nhận hồ sơ nghiệm thu chất lượng của một số hạng mục công trình.

Hồ sơ năng lực của một số đơn vị tư vấn lập dự án, lập và thẩm tra hồ sơ thiết kế; không có tài liệu chứng minh điều kiện năng lực chủ nhiệm lập dự án, số lượng kỹ sư, kiến trúc sư có chuyên ngành phù hợp và tài liệu chứng minh đã thực hiện những công trình cùng loại, là vi phạm quy định của Nghị định số 12/2009/NÐ-CP và Nghị định số 83/2009/NÐ-CP; Thông tư số 27/2009/TT-BXD và Thông tư số 10/2013/TT-BXD.

Trách nhiệm đối với điều kiện năng lực hoạt động xây dựng thuộc chủ đầu tư và tổ chức, cá nhân tham gia tư vấn từng thời kỳ.

Kết luật thanh tra cũng yêu Chủ dự án là Công ty liên doanh TNHH Vietcombank - Bonday - Benthanh tiến hành rà soát, tập hợp và lưu trữ đủ hồ sơ khảo sát, thiết kế, hồ sơ quản lý chất lượng thi công xây dựng và hồ sơ năng lực tổ chức, cá nhân tham gia một số hạng mục công trình.

Chủ đầu tư cũng nghiêm túc kiểm điểm việc không điều chỉnh thiết kế cơ sở năm 2010; không để cán bộ tư vấn chưa đủ điều kiện năng lực ký xác nhận hồ sơ quản lý chất lượng công trình.

Theo Thời đại

TIN LIÊN QUAN
OpenAI phát hiện thêm vụ xâm nhập hệ thống Chính phủ Australia
OpenAI phát hiện thêm vụ xâm nhập hệ thống Chính phủ Australia
(Ngày Nay) - Công ty công nghệ OpenAI của Mỹ vừa thông báo phát hiện thêm một vụ xâm nhập trái phép vào hệ thống của một cơ quan chính phủ tại Australia, đánh dấu lỗ hổng an ninh mạng nghiêm trọng thứ hai được xác nhận chỉ trong vòng vài tuần qua.
Nghệ thuật năm châu hội tụ tại Hoàng thành Thăng Long
Nghệ thuật năm châu hội tụ tại Hoàng thành Thăng Long
(Ngày Nay) - Trong không gian di sản Hoàng thành Thăng Long, tối 2/10 những làn điệu cải lương, chèo, dân ca cùng âm nhạc đến từ nhiều quốc gia đã tạo nên một bức tranh nghệ thuật đa sắc màu. Qua chuỗi chương trình “Hòa nhạc Năm Châu”, nghệ thuật hiện diện gần gũi với cộng đồng, để người dân và du khách trực tiếp thưởng thức, giao lưu và cảm nhận những giá trị văn hóa của Việt Nam và thế giới.
Xác định các điểm nguy cơ, phòng chống sốt xuất huyết trong mùa mưa
Xác định các điểm nguy cơ, phòng chống sốt xuất huyết trong mùa mưa
(Ngày Nay) - Chiều 2/10, Trung tâm Kiểm soát bệnh tật thành phố Đà Nẵng cho biết, đến ngày 1/10/2026, toàn thành phố ghi nhận 4.251 trường hợp mắc sốt xuất huyết Dengue (tăng 2,4 lần so với cùng kỳ năm 2025); 283 ổ dịch (tăng 3,9 lần). Ngành Y tế cảnh báo nguy cơ dịch tiếp tục gia tăng trong mùa mưa nếu các biện pháp phòng, chống không được triển khai quyết liệt.
Chính thức khởi động Festival Piano Talent mùa thứ Tư
Chính thức khởi động Festival Piano Talent mùa thứ Tư
(Ngày Nay) - Sáng ngày 2/10, tại Hà Nội, cuộc thi Vietnam International Piano Talent Competition 2027 - Tài năng Piano Quốc tế Việt Nam 2027 đã chính thức được khởi động. Cuộc thi do Viện Phát triển Giáo dục và Văn hóa Việt Nam tổ chức, dưới sự bảo trợ của Liên hiệp các Hội UNESCO Việt Nam cùng sự phối hợp của PIARA Nhật Bản.
Ban Chủ trì họp báo giới thiệu Tuần Sân khấu Việt Nam tại Pháp 2026.
Sân khấu mở lối đưa văn hóa Việt đến công chúng quốc tế
(Ngày Nay) - Tuần Sân khấu Việt Nam tại Pháp lần đầu tiên được tổ chức tại Paris, quy tụ nhiều loại hình nghệ thuật từ rối nước, kịch nói, múa đương đại đến tuồng, chèo, cải lương. Không chỉ giới thiệu di sản, chương trình hướng tới tạo không gian để nghệ sĩ Việt Nam và Pháp gặp gỡ, đối thoại và đồng sáng tạo.
