EVN thông báo lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024

0:00 / 0:00
0:00
Căn cứ văn bản số 8128/TB-BNN-TL ngày 10/11/2023 của Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) thông báo lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024 khu vực Trung du và Đồng bằng Bắc Bộ; theo đó, thời gian lấy nước gồm 02 đợt với tổng cộng 12 ngày.
EVN thông báo lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024

Cụ thể như sau:

- Đợt 1: từ 0h ngày 23/01 đến 24h ngày 30/01/2024 (8 ngày);

- Đợt 2: từ 0h ngày 18/02 đến 24h ngày 21/02/2024 (4 ngày);

Nhằm đảm bảo đủ nước và đảm bảo điện phục vụ bơm nước gieo cấy vụ Đông Xuân năm 2023-2024, EVN đã chỉ đạo Trung tâm Điều độ hệ thống điện Quốc gia thực hiện điều tiết nước các hồ thủy điện và vận hành hệ thống hợp lý để đáp ứng nhu cầu nước và đảm bảo kế hoạch cung cấp điện, đồng thời điều tiết các hồ chứa duy trì mực nước tại Hà Nội ở mức hợp lý để tiết kiệm nguồn nước đảm bảo hiệu quả cao nhất của 2 đợt lấy nước tập trung và đảm bảo cung cấp điện mùa khô năm 2024 cho hệ thống điện Quốc gia.

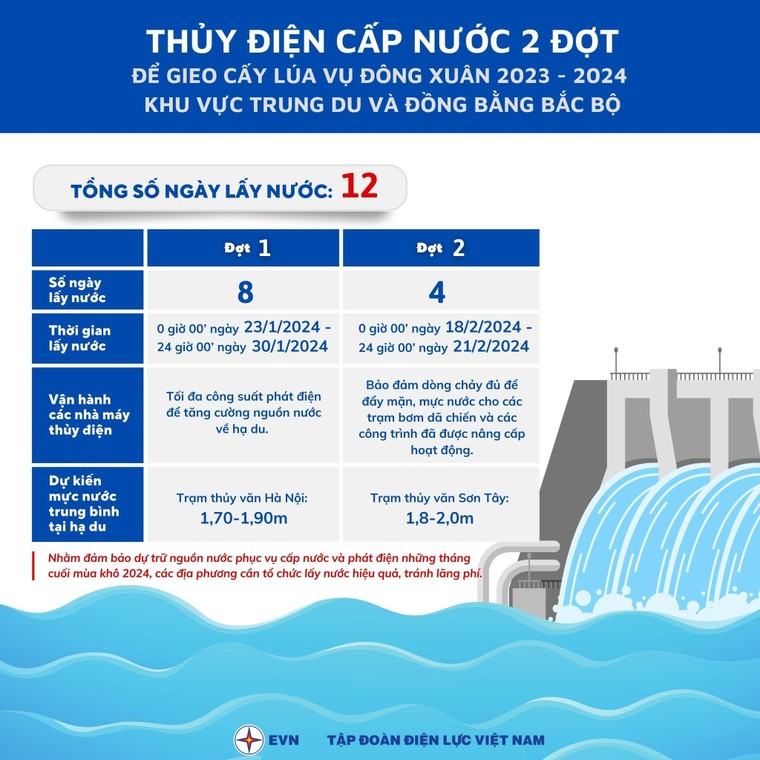

EVN thông báo lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024 ảnh 1

EVN cũng đã yêu cầu Tổng công ty Điện lực miền Bắc và Tổng công ty Điện lực TP Hà Nội chỉ đạo Giám đốc các công ty Điện lực liên quan phối hợp chặt chẽ với các Sở Nông nghiệp và Phát triển nông thôn, các Công ty khai thác công trình thủy lợi trên địa bàn để thống nhất phương án đảm bảo cung cấp điện an toàn, liên tục cho tất cả các trạm bơm, đặc biệt là các trạm bơm đầu mối và các trạm bơm dã chiến trong suốt thời gian từ 20/01 đến 21/02/2024; đồng thời phối hợp sát với địa phương, trao đổi để thực hiện lấy nước hiệu quả, tiết kiệm.

Để đảm bảo sử dụng nguồn nước tiết kiệm, hiệu quả, nhất là cần đảm bảo nước các hồ thủy điện để phục vụ cung cấp điện trong các tháng mùa khô năm 2024, EVN kính đề nghị UBND các các tỉnh, thành phố trực thuộc Trung ương và UBND TP Hà Nội sớm triển khai thực hiện các công việc như yêu cầu của Bộ Nông nghiệp và Phát triển nông thôn, bao gồm: tổ chức xây dựng kế hoạch lấy nước phù hợp với lịch lấy nước, bảo đảm cung cấp đủ nước cho các diện tích gieo cấy có nhu cầu lấy nước từ hệ thống sông Hồng trong 2 đợt lấy nước; tăng cường các giải pháp giữ nước trên ruộng để hạn chế thất thoát nước trong thời gian dài giữa đợt 1 và đợt 2 lấy nước (18 ngày), bảo đảm hạn chế tối đa việc thất thoát, lãnh phí nước; đồng thời tiếp tục thực hiện nghiêm các nội dung tại văn bản số 6096/BNN-TL ngày 31/8/2023 của Bộ Nông nghiệp và Phát triển nông thôn về việc tiếp tục tăng cường thực hiện giải pháp thích ứng với tình trạng thiếu hụt nguồn nước phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024.

EVN đề nghị các Sở Nông nghiệp và Phát triển nông thôn các tỉnh/ thành phố chỉ đạo ngay các địa phương chủ động bơm sớm, trữ nước vào ao, đầm, vùng trũng thấp và các kênh dẫn từ các nguồn nước sẵn có ở sông, ngòi. Ngoài ra cần lấy đủ nước vào ruộng trong thời gian xả nước tập trung từ các hồ thủy điện để tránh lãng phí nước và tiết kiệm sử dụng điện. Các đơn vị Điện lực cũng đề nghị các Công ty khai thác công trình thủy lợi theo dõi sát nguồn nước trong thời gian xả nước tập trung để bơm nước vào hệ thống thủy nông, sử dụng có hiệu quả nguồn nước từ các hồ thủy điện, đảm bảo cung cấp đủ lượng nước đổ ải và tưới dưỡng cho lúa.

Để việc lấy nước đạt hiệu quả cao, Bộ Nông nghiệp và Phát triển nông thôn trước đó đã có văn bản số 6096/BNN-TL ngày 31/8/2023 về việc tiếp tục tăng cường thực hiện giải pháp thích ứng với tình trạng thiếu hụt nguồn nước phục vụ gieo cấy lúa vụ đông xuân 2023-2024. Mới đây, Cục Thủy lợi (Bộ NN&PTNT) cũng đã ban hành Công điện số 01/CĐ-TL-QLVH ngày 15/01/2024 gửi Giám đốc Sở Nông nghiệp và Phát triển nông thôn các tỉnh, thành phố; Giám đốc các đơn vị quản lý hệ thống thủy lợi liên tỉnh chỉ đạo, phối hợp với các đơn vị có liên quan thực hiện việc tổ chức lấy nước Đợt 1 phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024, khu vực Trung du và Đồng bằng Bắc Bộ.

Thí sinh tại điểm thi Trường THPT Đoàn Kết, quận Hai Bà Trưng. Ảnh tư liệu: Hoàng Hiếu/TTXVN
Học sinh Hà Nội mong phương án tuyển sinh lớp 10 sớm được công bố
(Ngày Nay) - Năm học 2024 - 2025 đã đi qua gần hết học kỳ 1, song các nhà trường, học sinh lớp 9 và phụ huynh trên cả nước vẫn chưa biết phương án tuyển sinh lớp 10 năm học tới. Cùng với các địa phương, thành phố Hà Nội chưa thể “chốt” được phương án tuyển sinh lớp 10 vì còn chờ Bộ Giáo dục và Đào tạo công bố quy chế tuyển sinh.
Dự án Khu nhà ở cao cấp Vạn Thuận – Tây Thăng Long (phường Tây Tựu, quận Bắc Từ Liêm, Hà Nội) do Công ty TNHH Xuân Trường Hoành Bồ làm chủ đầu tư.
Hà Nội: Sau đấu giá, quy hoạch nhà ở cao tầng được điều chỉnh về thấp tầng
(Ngày Nay) - Ô đất TT-07 (tên cũ là CT–04, nằm tại phường Tây Tựu, quận Bắc Từ Liêm, Hà Nội) trước đây từng được quy hoạch để thực hiện dự án nhà ở chung cư cao tầng. Tuy nhiên, sau khi kết quả trúng đấu giá được phê duyệt, ô đất này bất ngờ được thay đổi quy hoạch thành đất ở thấp tầng, để thực hiện dự án Khu nhà ở cao cấp Vạn Thuận – Tây Thăng Long.
