Nhà hát Lớn Hà Nội được xây dựng như thế nào?

Nhà hát Lớn xây dựng trên một vũng lầy mới được san lấp, nên đòi hỏi việc thi công phải hết sức cẩn trọng, nhất là liên quan đến phần móng.
Nhà hát Lớn Hà Nội trong một bưu thiếp đầu thế kỷ 20. Nguồn: kienthuc.net.vnKhu đất xây dựng Nhà hát Lớn vốn là vũng lầy
Nhà hát Lớn Hà Nội trong một bưu thiếp đầu thế kỷ 20. Nguồn: kienthuc.net.vnKhu đất xây dựng Nhà hát Lớn vốn là vũng lầy

Nhà hát Lớn Hà Nội là công trình văn hóa tiêu biểu có giá trị đặc biệt về thẩm mỹ và được coi là một phần bản sao của Nhà hát Opéra Garnier ở Paris, Pháp. Đây cũng là một di tích của một giai đoạn phát triển kiến trúc ở Việt Nam cuối thế kỷ 19 đầu thế kỷ 20.

Cùng với Quảng trường 19/8, Nhà hát Lớn Hà Nội là nơi diễn ra nhiều sự kiện lịch sử trọng đại của dân tộc, đồng thời nó là chứng nhân chứng kiến sự phát triển của thủ đô Hà Nội và Việt Nam trong hơn 1 thế kỷ qua.

Hiện nay, Trung tâm lưu trữ quốc gia I đang lưu giữ các hồ sơ lưu trữ về Nhà hát Lớn Hà Nội, gồm cả tài liệu hành chính và kỹ thuật (có hơn 60 bản vẽ thiết kế). Những hồ sơ lưu trữ trên cung cấp nhiều thông tin mà chúng ta còn ít biết về công trình này.

Theo các tài liệu lưu trữ, ý tưởng xây dựng Nhà hát Lớn xuất phát từ nhu cầu giải trí của giới chức Pháp tại Hà Nội. Năm 1899, hội đồng thành phố Hà Nội nhóm họp dưới sự chủ trì của Công sứ - Đốc lý Hà Nội để trình Toàn quyền Đông Dương đề xuất xây dựng một nhà hát nhằm phục vụ cho nhu cầu này.

Ngày 7/1/1901, hội đồng thành phố họp xem xét bản thiết kế sơ thảo Nhà hát thành phố của kiến trúc sư Harlay. Hội đồng đã đánh giá cao thiết kế của kiến trúc sư này.

Công trình được khởi công xây dựng ngày 7/6/1901 và do hai hãng Chavary và Savelon ở Hà Nội đứng thầu. Ông Harley, kiến trúc sư - thanh tra các công trình dân sự chịu trách nhiệm chỉ đạo việc thi công công trình.

Để xây dựng Nhà hát, Toàn quyền Đông Dương cho thành phố Hà Nội vay trước 100.000 đồng. Khoản vay này sẽ phi trả hàng năm trong vòng 10 năm, mỗi năm là 10.000 đồng kể từ ngày 1/1/1903.

Ngày 21/3/1904 Toàn quyền Đông Dương tiếp tục trợ cấp cho Thành phố Hà Nội 100.000 đồng để tiếp tục xây dựng Nhà hát...

Nhà hát Lớn Hà Nội được xây dựng như thế nào? ảnh 1

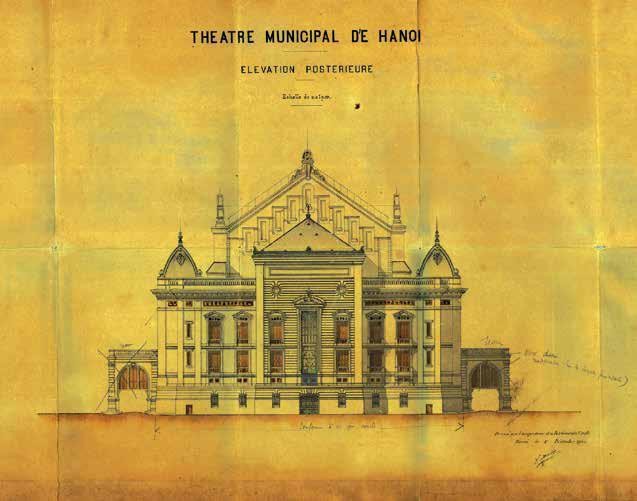

Bản vẽ Nhà hát lớn Thành phố Hà Nội lập năm 1909. Nguồn: Trung tâm Lưu trữ quốc gia I.

Để thanh toán tiền cho công trình Nhà hát thành phố, Tòa đốc lý Hà Nội đã đề nghị Thống sứ Bắc Kỳ cho thanh toán bằng tiền bán nhà và đất ở phố Takou (Hàng Cót).

Các hồ sơ lưu trữ cũng cho biết Nhà hát Lớn được xây dựng trên một vũng lầy mới được san lấp ở đầu phố Paul Bert (nay là phố Tràng Tiền, phố Hàng Khay), nên đòi hỏi việc thi công phải hết sức cẩn trọng, nhất là liên quan đến phần móng, với điều kiện cực kỳ khó khăn và tốn nhiều công sức.

Trước khi đổ lớp bê tông dày 0,9 m làm nền tòa nhà và tăng cường cốt thép tại các điểm yếu, người ta đã đóng 35.000 cây cọc tre xuống trước.

Theo các tài liệu lưu trữ, công trình Nhà hát Lớn đã sử dụng tới 12.000 m3 vật liệu và 570 tấn gang thép.

Toàn bộ khung, dầm, trần của tòa nhà được xây dựng hoàn toàn bằng kim loại, không dùng gỗ, có thể tránh được hoả hoạn.

Công trình có chiều dài 87 m, bề ngang trung bình 30 m, diện tích khoảng 2.600 m2 và phần đỉnh mái cao nhất cao 34 m so với nền đường.

Mặt bằng Nhà hát được chia thành ba phần tương đối rõ rệt, bao gồm:

Phần xây nhô phía trước là một cầu thang bộ rộng rãi dùng làm lối vào cho người đi bộ; hai bên là 2 cổng dành cho ôtô; cả ba đều dẫn đến sảnh chính dài 30 m, rộng 15 m ở khu vực trung tâm và từ đó tỏa đi các cầu thang hướng về các địa điểm khác nhau…

Ở lối vào trước chính sảnh là một sân hiên rộng rãi, cuối sân đặt các quầy bán vé có mái che. Phía trên chính sảnh, ở cùng độ cao với hành lang 1 có phòng diễn viên và phòng tiếp khách, với một ban công hướng ra trục đường chính của thành phố - phố Paul Bert.

Khu vực trung tâm dùng làm khán phòng dài 25 m30, rộng 19 m10, gồm 2 hành lang, các lối thoát rộng rãi với phòng gửi đồ và nhà vệ sinh nữ cùng 2 cầu thang dành riêng cho các nhân vật quan trọng trong ngày thường.

Chiều rộng của các cầu thang lần lượt như sau: hành lang 1: 3 m; sân khấu: 5 m; khu ghế ngồi gần khoang nhạc và khu sau khoang nhạc 3 m. hành lang 2: 4 m; cầu thang 2 bên cho phép sơ tán nhanh trong trường hợp hỏa hoạn: 3 m

Tổng số ghế ngồi là 870 và có khả năng lên tới 1200 ghế nếu di dời vách ngăn.

Khu phía sau chiều dài sân khấu đạt 17 m50 nếu tính đến điểm cuối của khu vực trước sân khấu, chiều rộng 20 m và cao 30 m. Phần mở ra khán phòng rộng 10 m và cao 8 m50.

Phía sau và hai bên sân khấu là khu vực hành chính của nhà hát: 10 phòng diễn viên ở các tầng ghế 2 và 3; 2 phòng cho đội viên hợp xướng; phòng giám đốc; 1 phòng cho các nghệ sĩ; khu vệ sinh; 1 kho dự phòng, kho đựng đồ trang trí; 1 khu để máy bơm chữa cháy; 1 phòng chứa nhạc cụ; 1 đội gác và 1 phòng dành cho lính gác.

Hai cầu thang sắt - đặt đối xứng nhau và dẫn lên các khu phía trên - phục vụ lưu thông cho các phòng liệt kê trên đây.

Tầng hầm với độ cao trung bình 5 m, được thông gió nhờ hệ thống cửa; mái vòm của tầng hầm đỡ mặt sàn của phần xây nhô và khu vực trung tâm; còn chính giữa tầng hầm là 1 hầm lớn đỡ khu ghế ngồi gần khoang nhạc và khu sau khoang nhạc.

Nhà hát Lớn Hà Nội được xây dựng như thế nào? ảnh 2

Nhà hát lớn Hà Nội (ngày 22/7/2015).

Năm 1911, công trình Nhà hát Lớn sơ bộ hoàn thành. Các hạng mục còn lại như tiếp tục được hoàn thiện các năm sau đó. Theo Niên giám hành chính, thương mại và kỹ nghệ kinh phí ước tính để hoàn thiện công trình khoảng 2.000.000 fr.

Nhà hát Lớn sau đó được đưa vào sử dụng. Trong thời gian đầu, nó dành cho những gánh hát từ phương Tây sang diễn cho giới chức quan lại Pháp xem. Những người thượng lưu Việt Nam cũng được tham dự, song muốn vào Nhà hát phải mặc lễ phục và trả giá vé.

Theo Zing
Cao điểm chống buôn lậu, hàng giả dịp Tết nguyên đán Đinh Mùi 2027
Cao điểm chống buôn lậu, hàng giả dịp Tết nguyên đán Đinh Mùi 2027
(Ngày Nay) - Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc, Trưởng Ban Chỉ đạo quốc gia chống buôn lậu, gian lận thương mại và hàng giả đã ký Quyết định số 186/QĐ-BCĐ ngày 12/11/2026 ban hành Kế hoạch cao điểm chống buôn lậu, gian lận thương mại, hàng giả và xâm phạm quyền sở hữu trí tuệ dịp trước, trong và sau Tết nguyên đán Đinh Mùi 2027 (Kế hoạch). Thời gian triển khai Kế hoạch cao điểm từ ngày 12/11/2026 đến ngày 28/02/2027.
Cảnh trong phim "Ai làm?" của đạo diễn Bùi Hoàng Hiệp xuất sắc giành 3 giải tại “Phim ngắn 14 ngày” 2026.
Phim về AI đoạt 3 giải “Phim ngắn 14 ngày” 2026
(Ngày Nay) - Ngày 12/11 tại TP.HCM, cuộc thi “Phim ngắn 14 ngày” 2026 công bố kết quả và trao giải thưởng cho các nhà làm phim trẻ bằng hiện kim, hiện vật và các học bổng với tổng giá trị lên đến 780 triệu đồng.
Chủ tịch Quốc hội Trần Thanh Mẫn hội đàm với Chủ tịch Hội đồng Liên bang, Quốc hội Liên bang Nga
Chủ tịch Quốc hội Trần Thanh Mẫn hội đàm với Chủ tịch Hội đồng Liên bang, Quốc hội Liên bang Nga
(Ngày Nay) - Chiều 12/11, tại Nhà Quốc hội, sau lễ đón chính thức, Chủ tịch Quốc hội Trần Thanh Mẫn và Đoàn đại biểu cấp cao Việt Nam đã hội đàm với Chủ tịch Hội đồng Liên bang, Quốc hội Liên bang Nga Valentina Matviyenko (Va-len-tin-na Mát-vi-en-cô) và Đoàn đại biểu cấp cao Hội đồng Liên bang đang có chuyến thăm chính thức Việt Nam.
Ảnh minh hoạ
Khuyến cáo người dân không nghe theo dụ dỗ, môi giới đi làm việc ở nước ngoài
(Ngày Nay) - Chiều 12/11, tại Cửa khẩu quốc tế Vĩnh Xương (xã Vĩnh Xương, tỉnh An Giang), Đồn Biên phòng Cửa khẩu quốc tế Vĩnh Xương (Ban Chỉ huy Bộ đội Biên phòng tỉnh An Giang) phối hợp với các cơ quan chức năng liên quan tổ chức tiếp nhận 36 công dân Việt Nam do cơ quan chức năng Campuchia bàn giao.
Union Buildings – Tuyệt tác kiến trúc và “trái tim” dân chủ của Nam Phi
Union Buildings – Tuyệt tác kiến trúc và “trái tim” dân chủ của Nam Phi
(Ngày Nay) - Nằm kiêu hãnh trên đỉnh đồi Meintjieskop, với tầm nhìn bao quát thủ đô Pretoria, Union Buildings không chỉ là công trình hành chính quan trọng bậc nhất của Nam Phi mà còn là chứng nhân của những bước ngoặt lịch sử. Hơn một thế kỷ qua, công trình này đã chứng kiến những biến thiên thăng trầm của đất nước, đánh dấu hành trình Nam Phi vượt qua quá khứ Apartheid đau thương để bước vào kỷ nguyên tự do và hòa giải dân tộc.
Dự án Quang Phúc 3 đang có mức tồn 664 tỷ đồng, chiếm gần như toàn bộ hàng tồn kho của QP Holdings.
QP Holdings: Danh mục dự án nghìn tỷ, doanh thu 9 tháng chưa đầy 7 tỷ đồng
(Ngày Nay) -  QP Holdings đang giới thiệu danh mục nhiều dự án bất động sản có quy mô từ vài trăm đến hàng nghìn tỷ đồng, trải rộng ở các phân khúc nhà ở, căn hộ, thương mại và bất động sản công nghiệp. Tuy nhiên, báo cáo tài chính hợp nhất 9 tháng năm 2026 cho thấy doanh thu thuần của doanh nghiệp chỉ đạt hơn 6,5 tỷ đồng, lợi nhuận sau thuế khoảng 9,4 tỷ đồng…
Phiên Tọa đàm tại Diễn đàn BĐS 2026 với sự tham gia của các chuyên gia uy tín.
Nhu cầu thực đang định hình lại sản phẩm bất động sản trong chu kỳ mới
(Ngày Nay) -Thị trường bất động sản đang điều chỉnh để chuyển sang một chu kỳ phát triển với động lực và tiêu chuẩn cạnh tranh mới. Theo đó, nhu cầu thực sẽ định hình lại sản phẩm bất động sản, người mua ngày càng quan tâm đến pháp lý, khả năng chi trả, chất lượng sống và hiệu quả khai thác, khả năng tạo ra giá trị thực, mang tới dòng tiền bền vững và không gian sống tốt hơn.
